1 : Pour Open Hydro

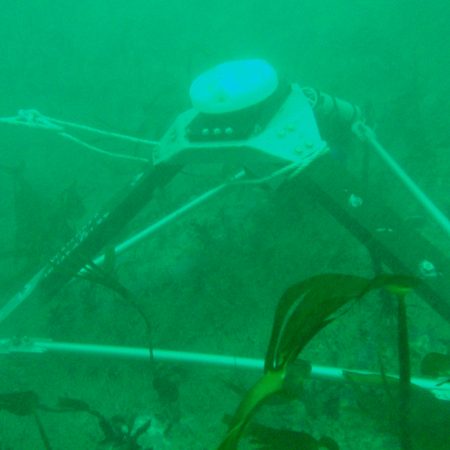

– 20 Octobre 2011 , reconnaissance vidéo sous-marine de l’emplacement de l’hydrolienne
– 21 Octobre 2011 , vérification des connections hydrauliques
– 10 Novembre 2011, installation de 3 caméras sur l’hydrolienne
– 21 Novembre 2011, démontage des 3 caméras et réalisation d’une vidéo sous -marine de l’hydrolienne
– 23 Novembre installation d’un cable liaison surface hydrolienne
– 9 Janvier 2012, retirement du cable de liaison surface
3 : Pour EDF
– Les 22 Aout , 1er et 2 Septembre 2014, réalisation de 3 vidéo sous-marines du câble export ( site de l’hydrolienne vers le continent )
– 1er et 2 Juillet 2015 , réalisation de 3 vidéos sur le câble export
– 7 et 8 Juillet 2016, campagne de reconnaissance vidéo le long du câble export
– 13 Septembre 2016 , installation d’un connecteur optique sur un massif en béton sur le site de l’hydrolienne
– 20 Juin 2017 , inspection des connecteurs optiques sur une boite de jonction sur le site de l’hydrolienne
